建设期限:6个小时 时间:2020年9月3日--2020年9月4日
工程概况:
2020年9月3日,一个平凡的日子,像往常一样,结束了一天辛苦工作的员工们回到宿舍休息,21时50分,突然一个电话的铃声响起打破了这一平凡。电话的那头一个急促的声音说到“中山绿色小区变压器故障,居民大面积停电,需要抢修”。就是这短短的一句话,公司各科室、各班组开始紧张有序的组织人员回岗待命。 总经理,总工,变电主任等立即前往现场指导工作。变电工区,线路工区立马组织现场附近员工到现场进行勘察,现场信息,故障原因,所需材料,处理建议等重要信息一一传回公司。董事长,总经理,总工相继做出批示,启动抢修应急预案,要求千方百计,不惜代价在最短的时间内恢复供电,程度减少停电对生活生产造成的不利影响。后勤保障科室立马开通绿色通道,车辆、材料、工具简化审批流程,保证抢修快速进行。22时10分,线路工区主任组织将高压电缆装车。22时30分,变电工区主任,副主任,检修班长到达现场,三人经过勘察制定了抢修方案,并通知公司待命人员准备材料,高压班长立即组织待命人员按照方案准备材料。23时,一切就绪后所有人员赶赴现场。

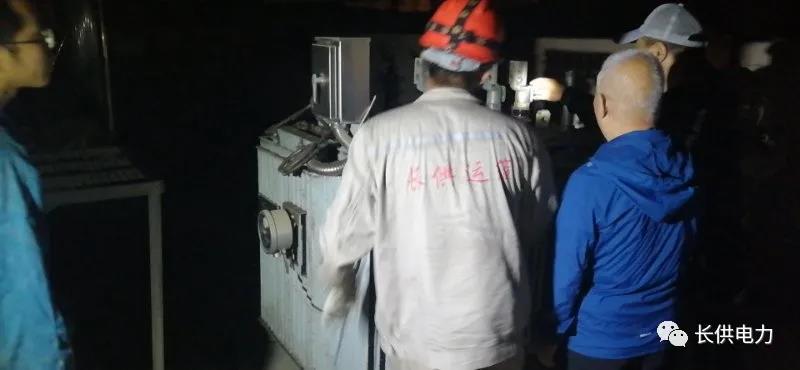

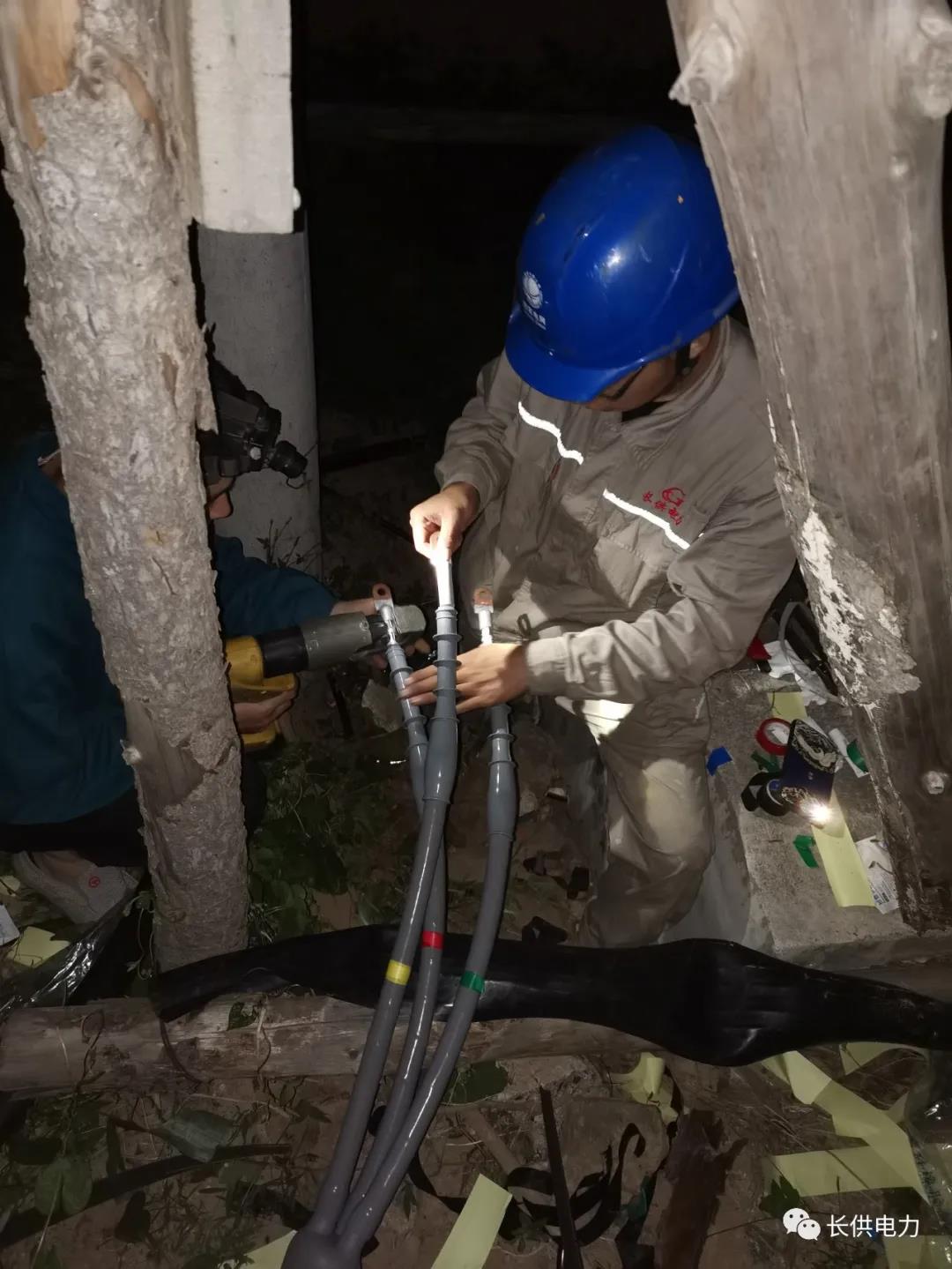

与此同时现场人员开始了,布置安全措施,旧变压器拆除,新变压器基础制作,准备新变压器并运往现场等准备工作。23时30分,新变压器到达现场。0时10分,电缆敷设完成,开始制作电缆头。凌晨1时20分,新变压器就位完成,临时接地制作完成,高低压电缆头制作完成。2时30分,电缆试验,变压器试验完成。3时50分,送电成功,历时6个小时的抢修圆满完成。
这一抢修任务反应了我公司在应对突发事件时的处置能力及员工的高素质,更反应了公司相关应急规章制度的可行性。今后公司还将继续完善相关预案,制定切实可行的抢修指导方案,提高员工素质,保障客户的供电安全。
