Engineering case

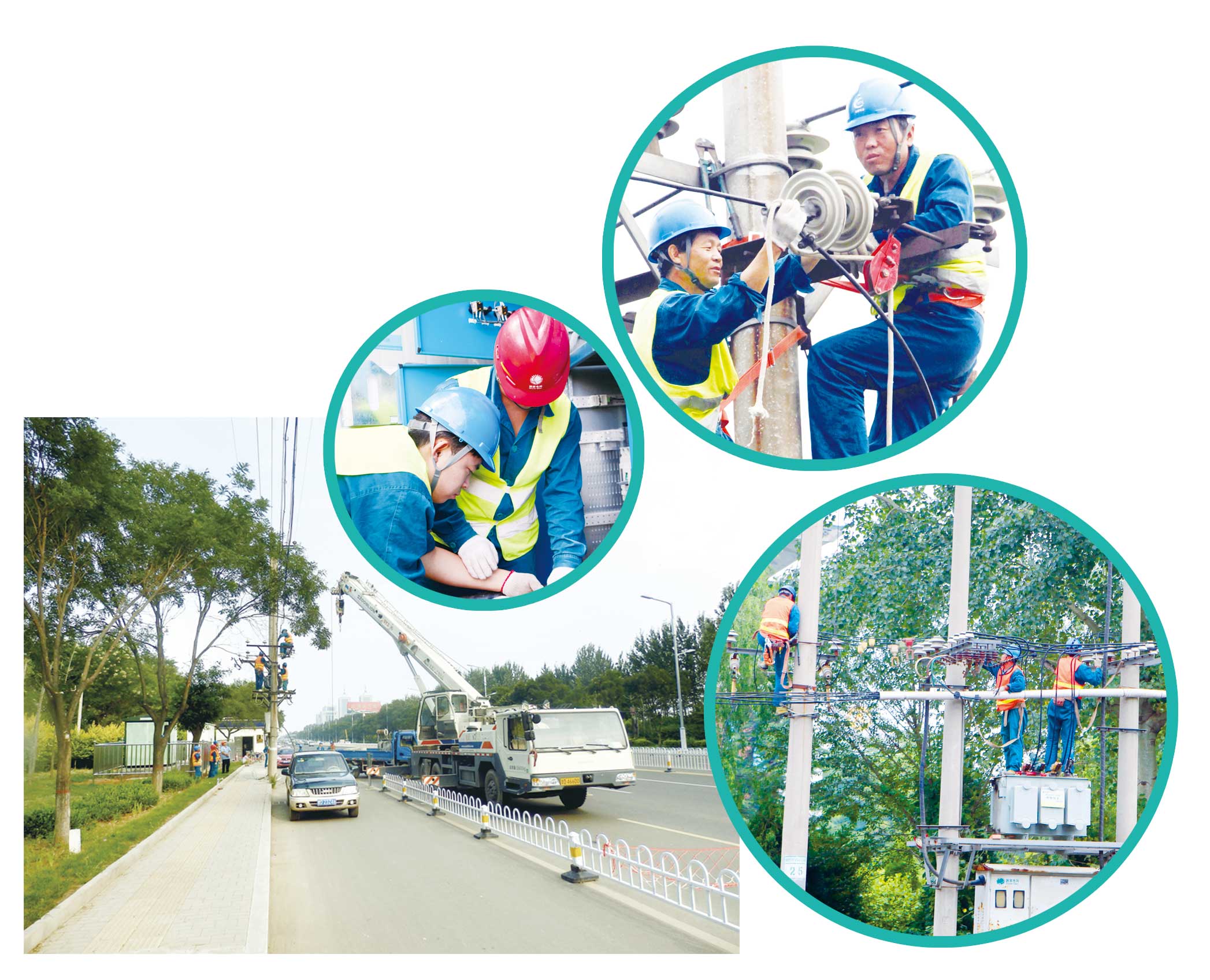

建设期限:共历30天 时间:2017.07-2017.08
工程概况:
工程主要包括太东线、太西线、路泽线、迎宾线等线路,合计安装调试环网柜21台、箱变7台、低压分线箱16台,敷设高压电缆:ZC-YJV22-8.7/15-3*400电缆2285米、ZC-YJV22-8.7/15-3*300电缆10715米、ZC-YJLV22-8.7/15-3*300电缆2115米、ZC-YJLV22-8.7/15-3*120电缆3398米、ZC-YJLV22-8.7/15-3*70电缆3875米;敷设低压电缆YJLV22-0.6/1-4*240电缆1130米、YJLV22-0.6/1-4*120电缆1030米、YJLV22-0.6/1-4*70电缆180米。敷设ADSS-48光缆7680米、敷设ADSS-24光缆6600米。太行东西街东起东客站,西至北寨加油站,所有高低压用户均完成停电当天接续送电。
