线路抢修

建设期限:8个小时            时间:2020年10月19日-2020年10月19日

工程概况:

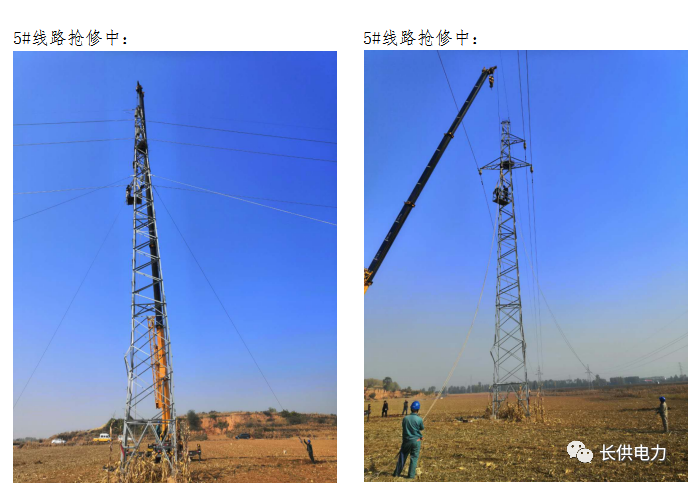

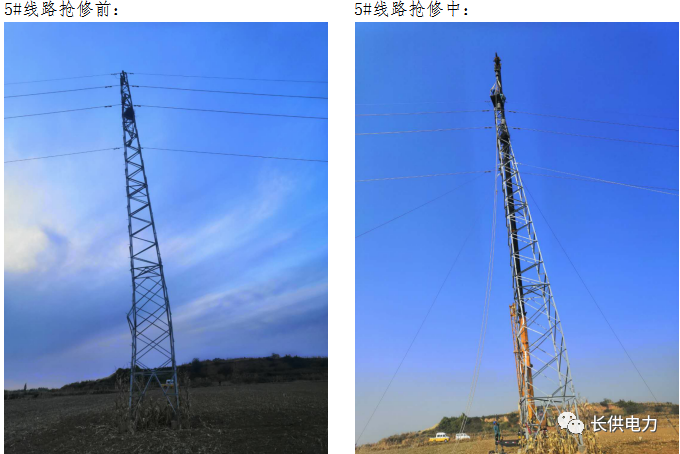

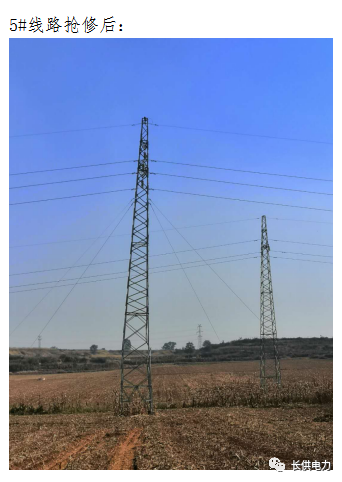

        王庄煤矿35kV北栗—东崔双回线路5#铁塔因采空区地形变化频繁导致铁塔迈步、倾斜程度非常严重,为防止可能发生的倒塔断线现象,造成恶性停电事故,为了保证输电线路安全稳定运行,我公司应甲方要求对其进行了紧急抢修。

        10月19日巡检班抢修人员于早上7:00准时从公司出发,到达现场办理工作票及做好停电措施后随开始了线路抢修作业,经过数个小时紧张有序的工作,于下午15点左右抢修作业完成,在整个抢修工程中共补加拉线4条,调整迈步情况,拆除鸟窝1个。
